本文资料来源:《风能》杂志

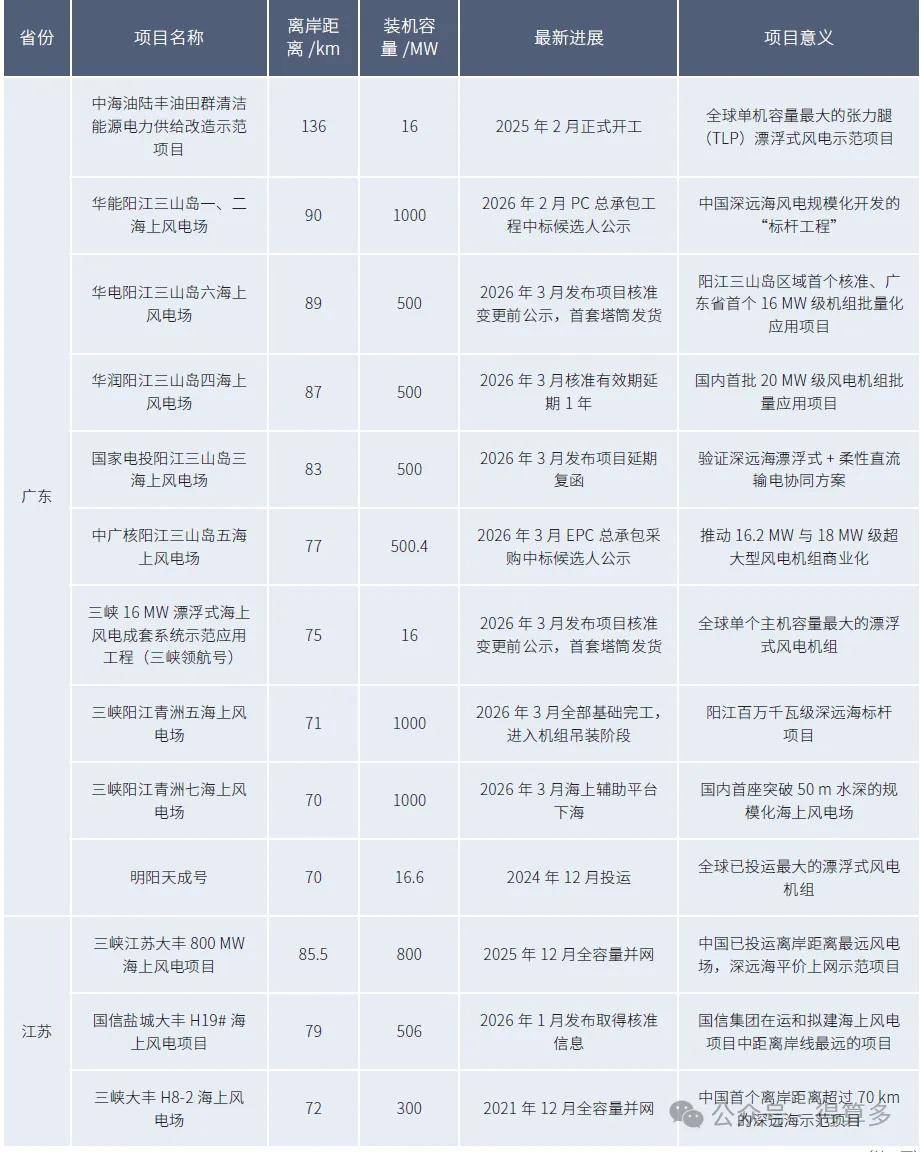

“十四五”期间,数十个离岸距离超过50km的海上风电项目进入建设阶段,多座风电场完成建设工作。其中,离岸距离超过70km的在建与建成远海风电项目,大多集中在广东阳江、江苏盐城、海南与山东。
在广东阳江海域形成了三山岛和青洲两大海上风电集群,其装机容量几乎占到中国离岸距离70km以上在建风电场的一半。
三山岛海上风电集群规模较大,距离陆地较远,是中国离岸距离超过70km项目最为集中的区域。
华能阳江三山岛一、二海上风电场的离岸距离达到90km,在2026年2月完成了PC总承包工程中标候选人公示,标志着其建设工作将正式展开。华润阳江三山岛四海上风电场的离岸距离为87km,国家电投阳江三山岛三海上风电场的离岸距离为83km,两
者都在2026年3月宣布,核准有效期延期一年。华电阳江三山岛六海上风电场的离岸距离为82km,中广核阳江三山岛五海上风电场的离岸距离为77km,均于2026年3月公示了EPC总承包采购中标候选人。
阳江青洲海域风电场离岸距离梯度明显,从50kmm的近海逐步延伸至71km的远海,是广东省海上风电从近岸向深远海开发的典型示范片区。
其中,三峡阳江青洲五与青洲七海上风电场的离岸距离分别在71km和70km。青洲五项目在2026年3月已完成全部风电机组基础的安装工作,开始进入机组吊装阶段。青洲七项目则实现了海上辅助平台下海。已经完成码头吊装的三峡16MW漂浮式海上风电成套系统示范应用工程(三峡领航号),也将安装在三峡阳江青洲
七期海上风电场东南侧区域,离岸距离约75km。此外,明阳阳江青洲四海上风电场的场址中心离岸距离为69km,而全球整机总容量最大的漂浮式风电机组“明阳天成号”同样安装在这片海域,其离岸距离为70km,于2024年12月正式投运。
除阳江海域外,广东粤东海域还在建设中海油陆丰油田群清洁能源电力。供给改造示范项目。作为一个漂浮式风电示范项目,其离岸距离达到136km,所用机组的单机容量为16MW,首次在国内采用张力腿型漂浮式基础,为中国全部已建或在建项目中离岸距离最远的风电项目之一。
江苏盐城海域的远海风电项目,主要集中在大丰海上风电集群。其中,三峡江苏大丰800MW海上风电项目的离岸距离达到85.5km,为国内离岸距离最远的已投运风电场,于2025年12月实现全容量并网。于2026年1月发布取得核准信息的国信盐城大丰H19#海上风电项目,离岸距离为
79km。2021年12月已完成全容量并网的三峡大丰H8-2海上风电场,离岸距离为72km,为中国首个离岸超过70km的深远海示范项目。

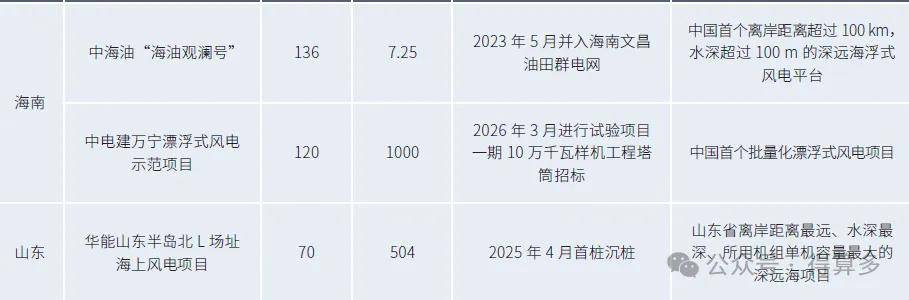

在海南周边海域,离岸距离较远的项目以漂浮式风电示范项目居多。例如,中海油于2023年5月在海南文昌油田群电网投运的“海油观澜号”,是中国首个“双百”项目,即离岸距离超过100km,水深超过100m。2026年3月进行一期10万千瓦样机工程塔筒招标的中电建万宁漂浮式风电示范项目,离岸距离达到120km,是中国首个批量化安装漂浮式机组的风电项目。
