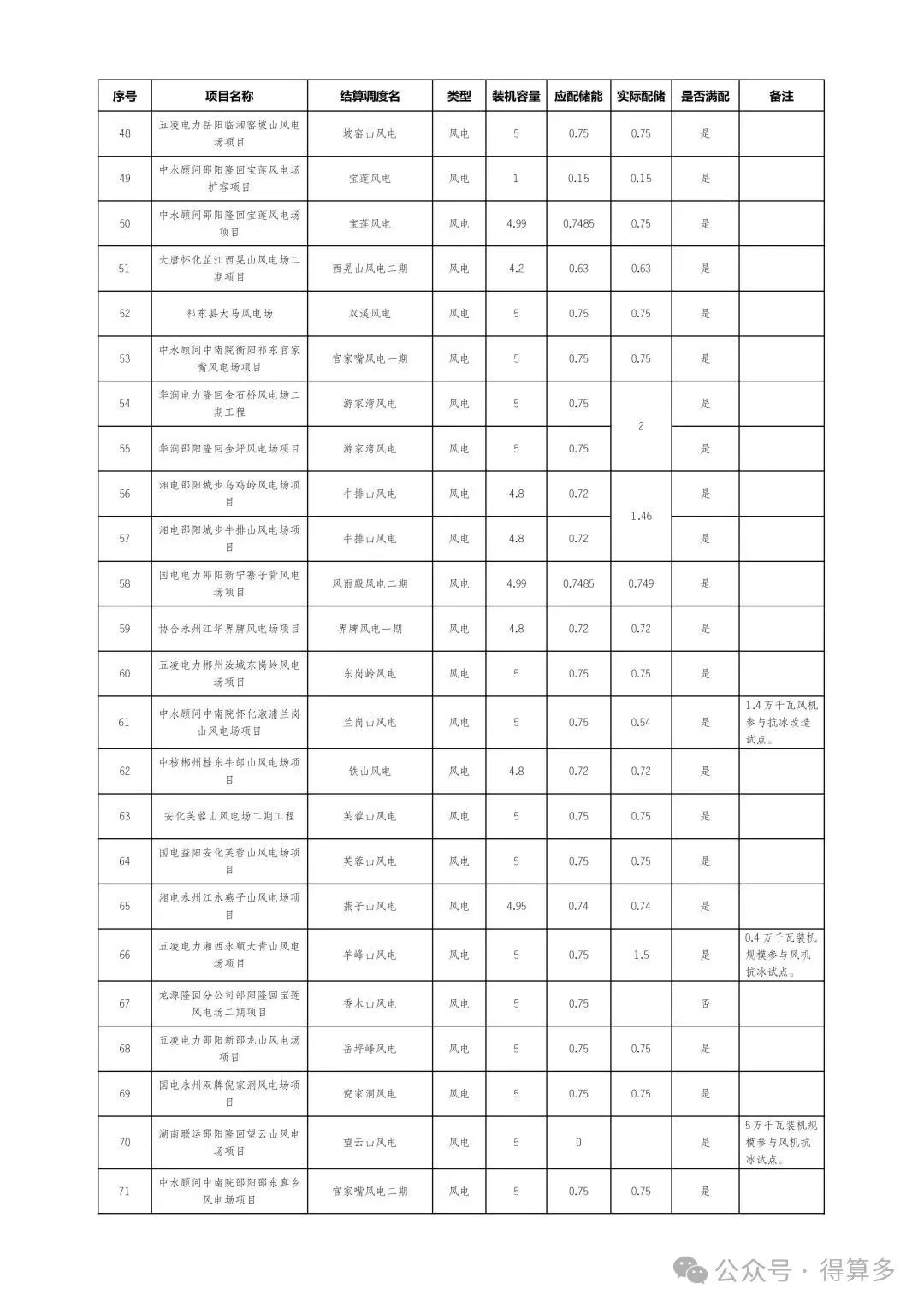

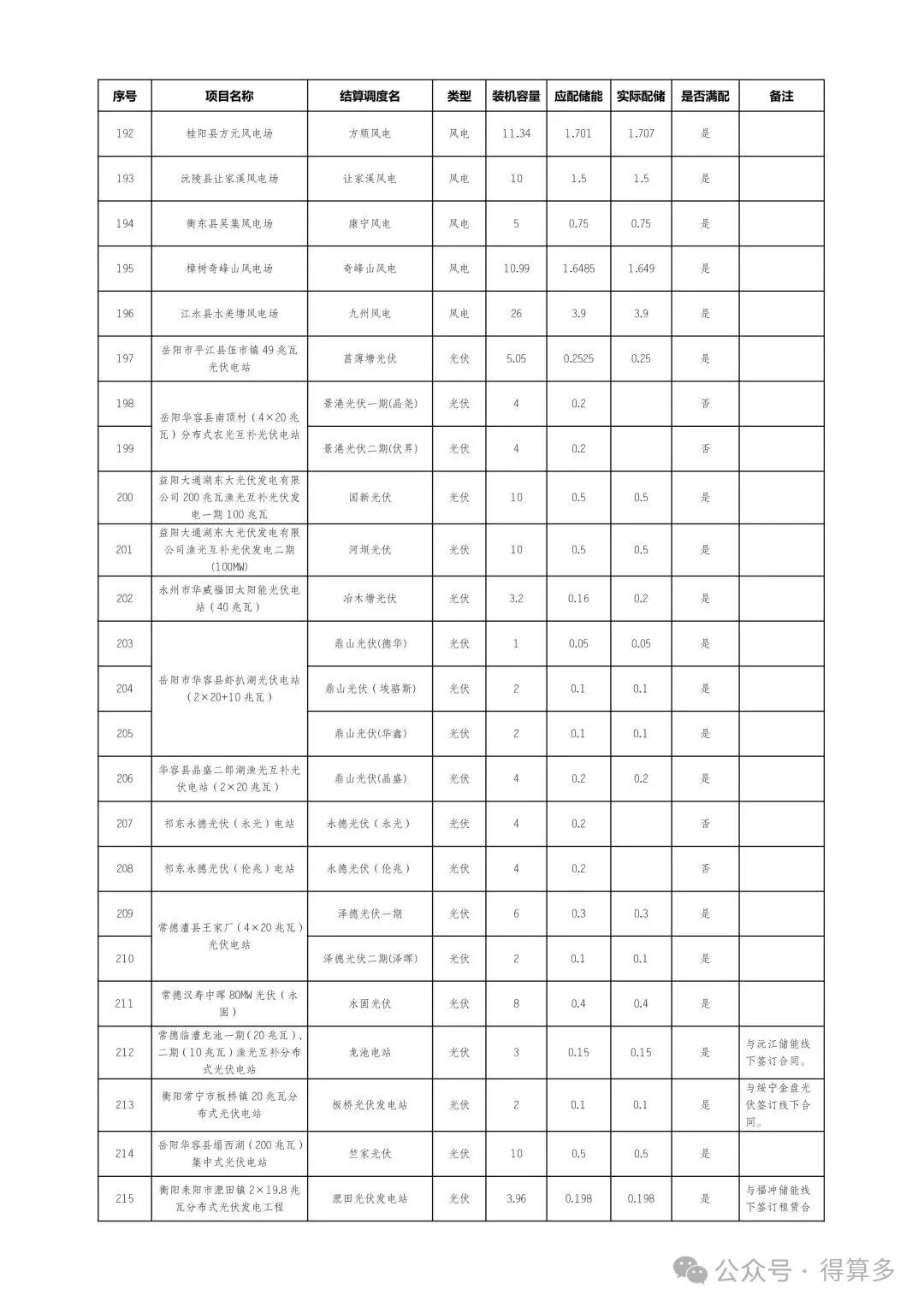

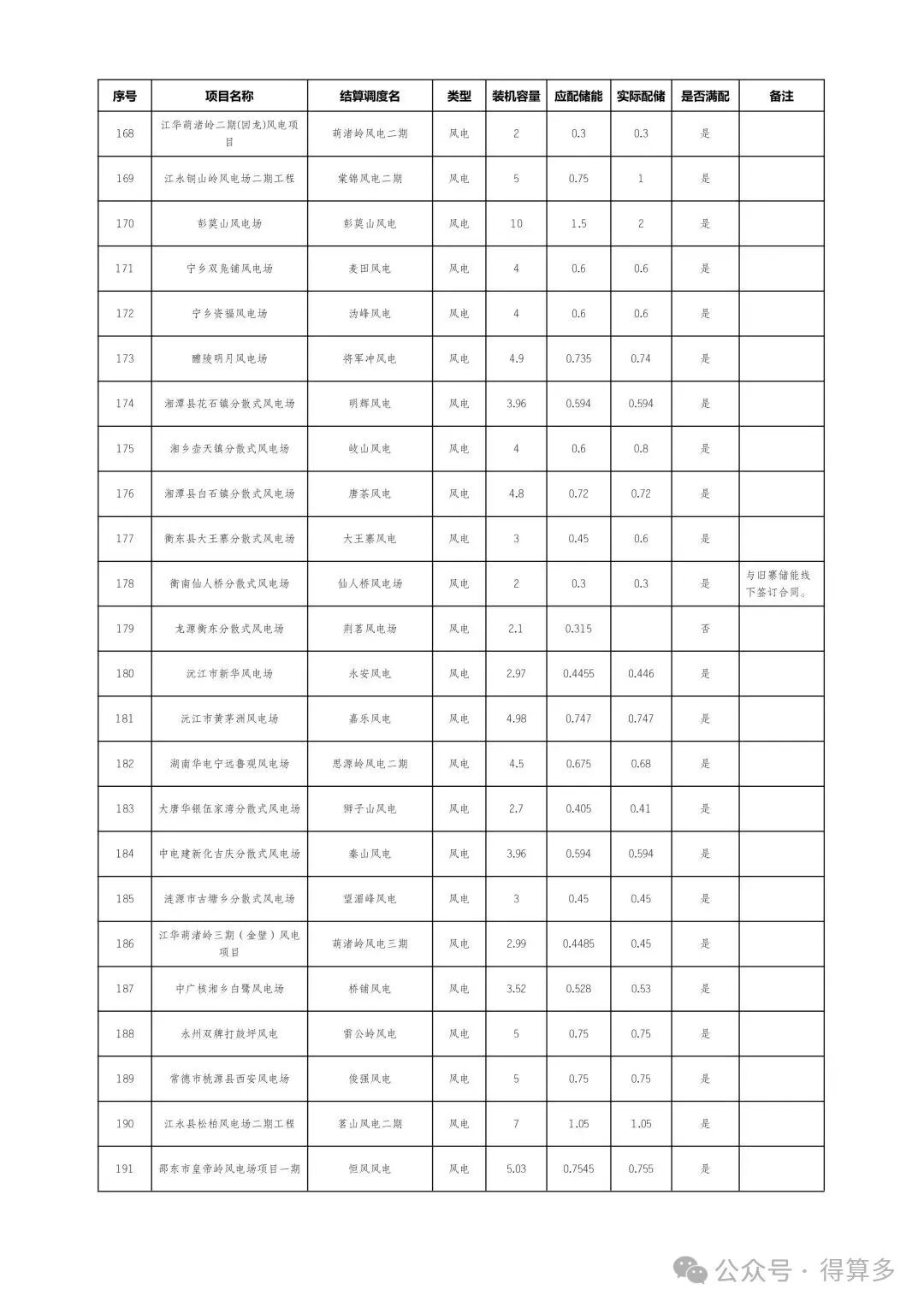

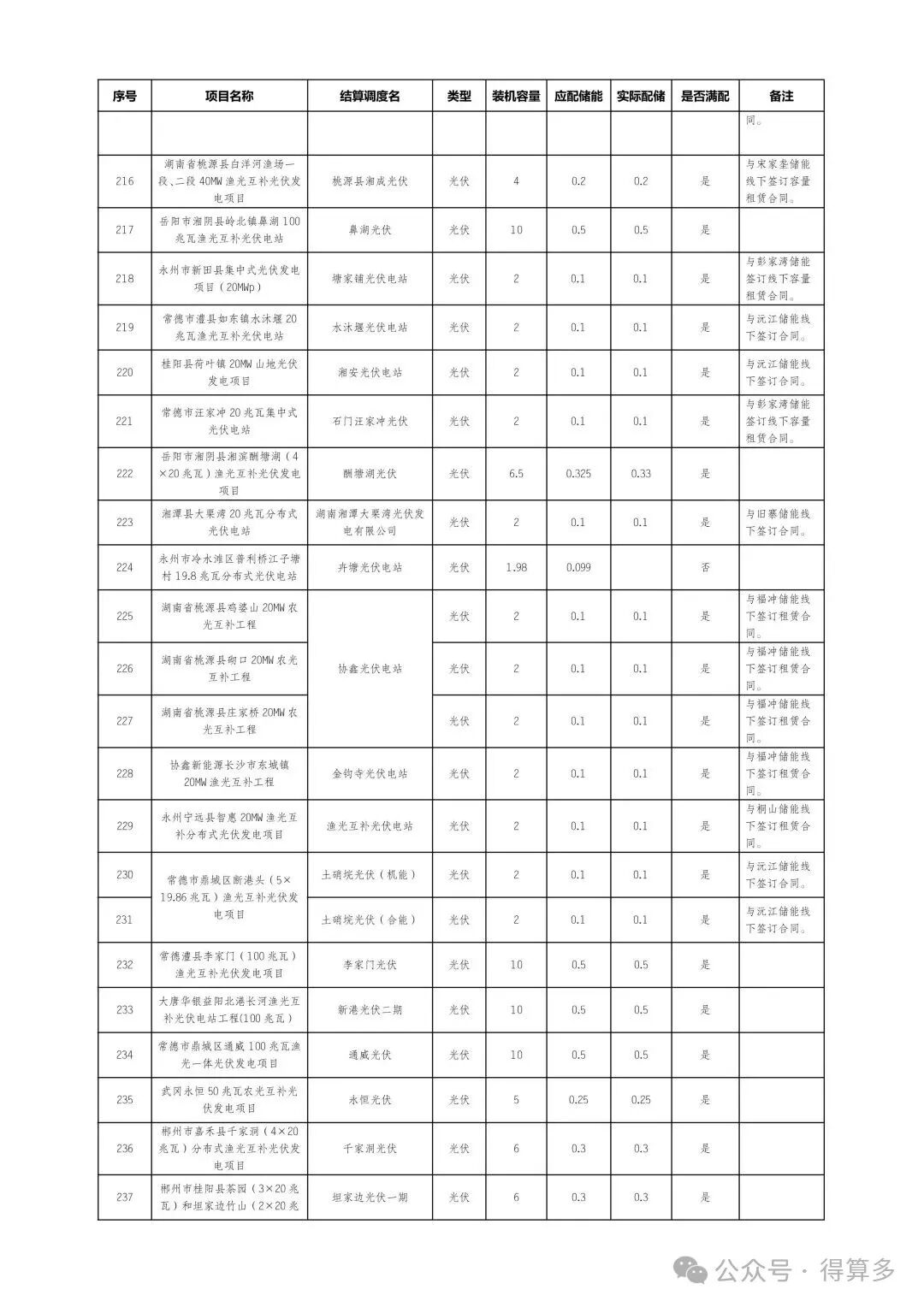

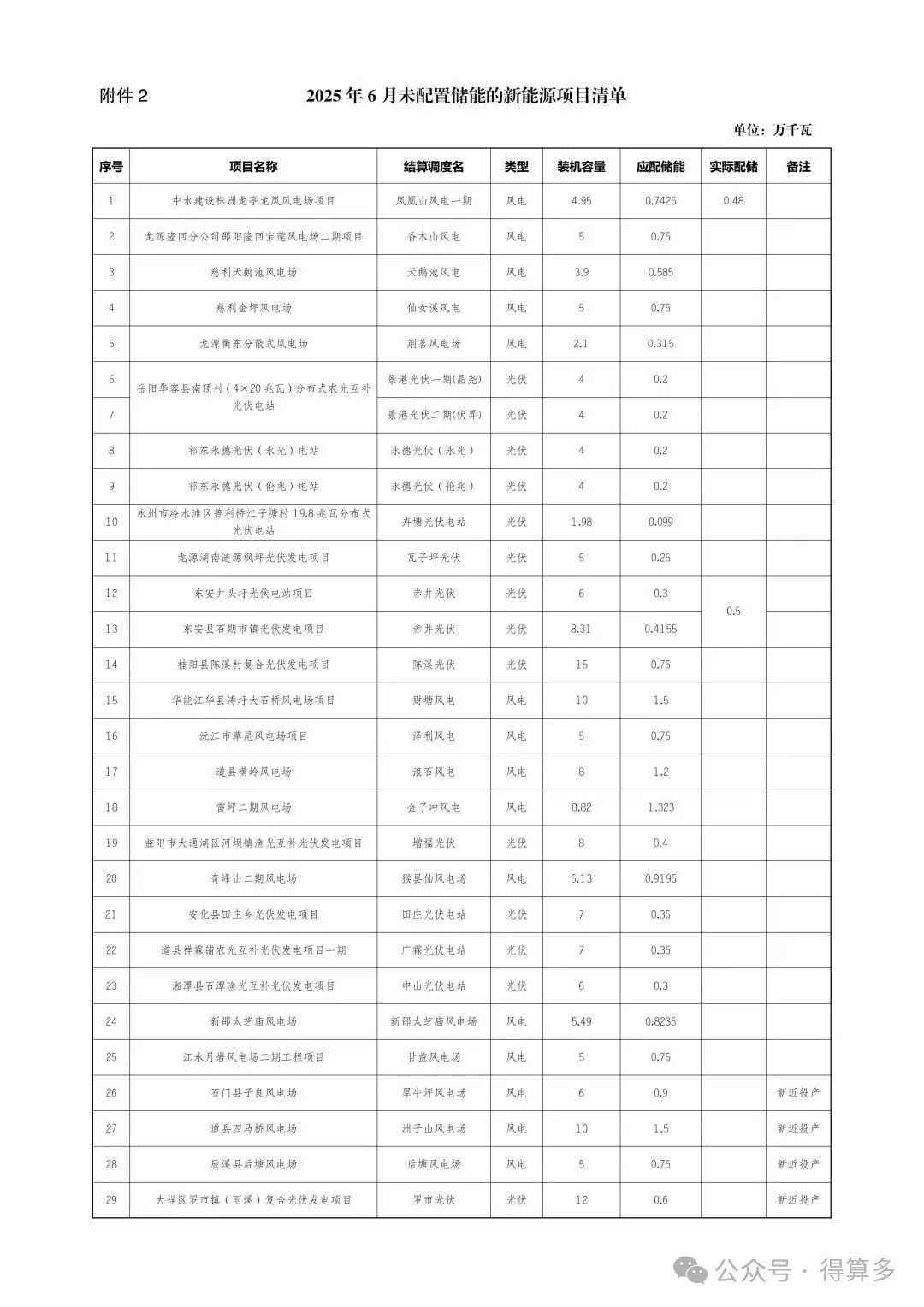

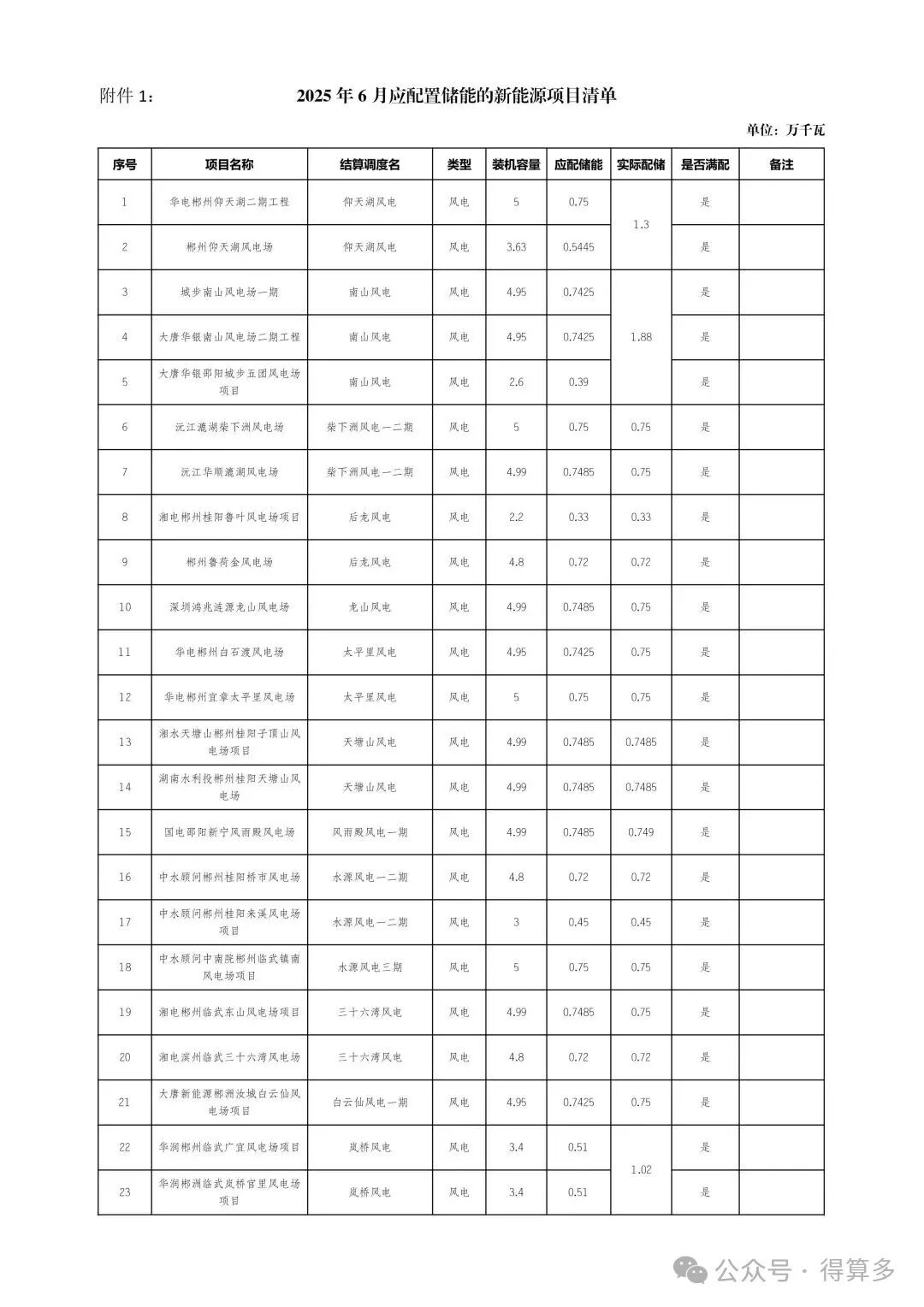

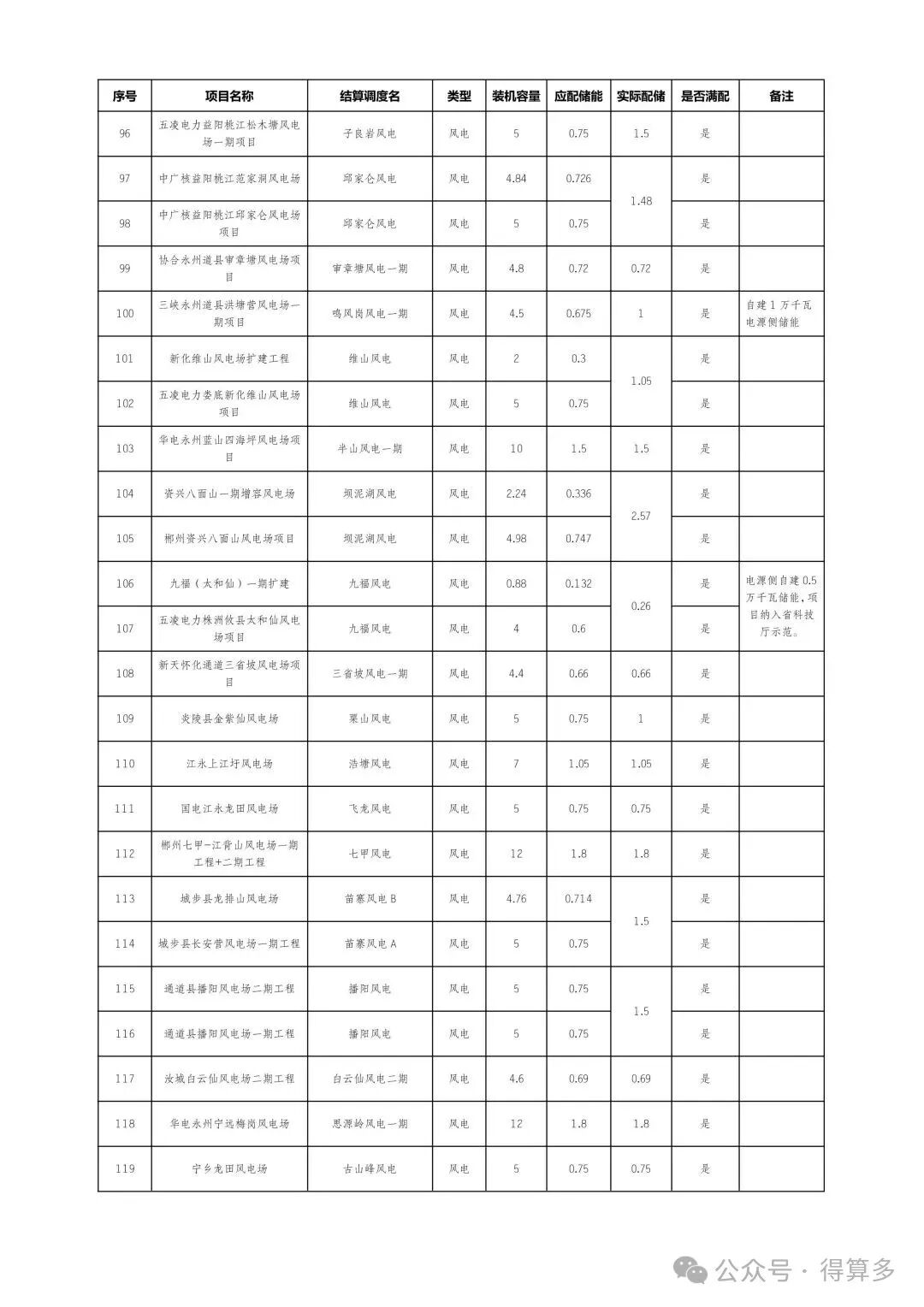

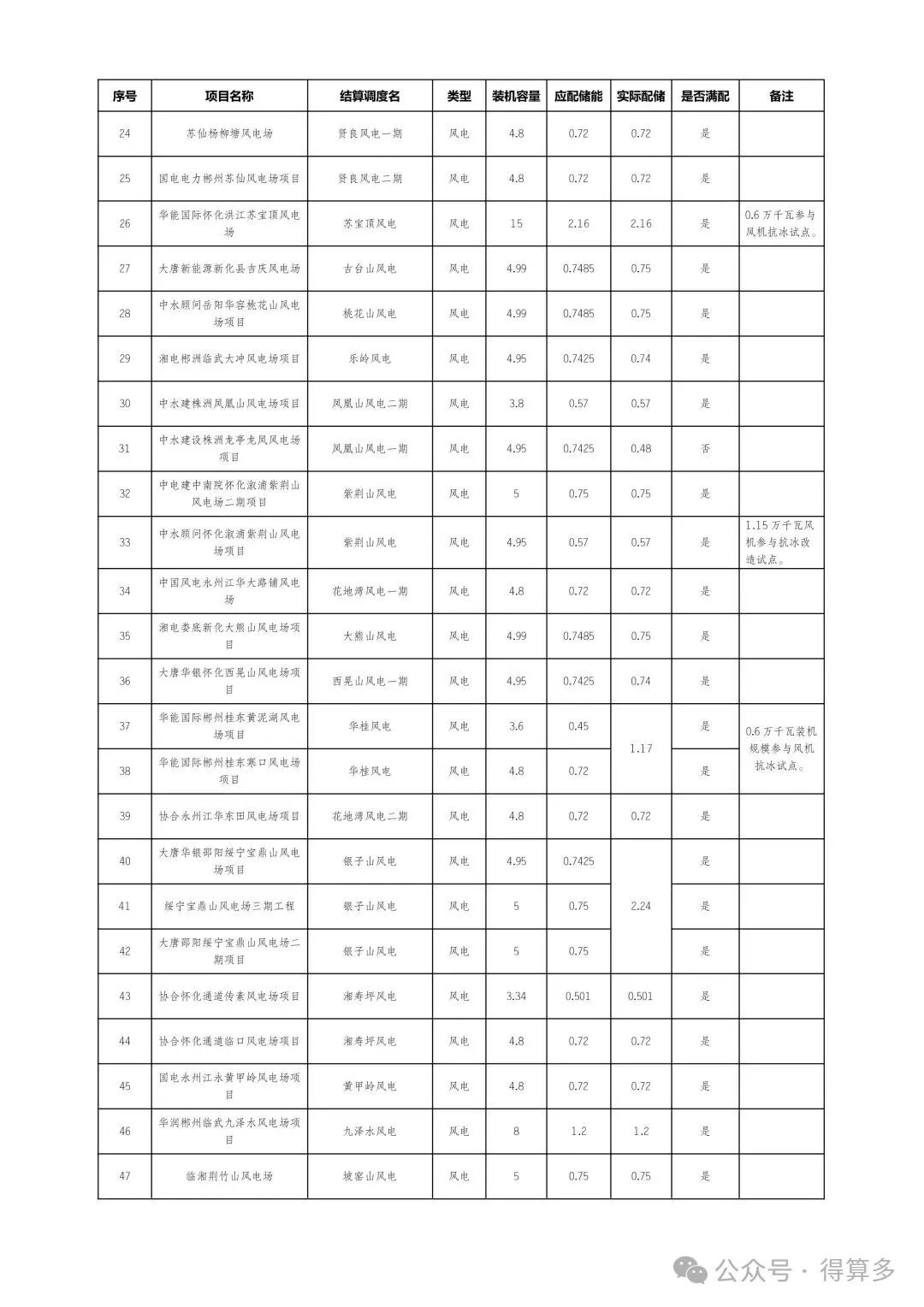

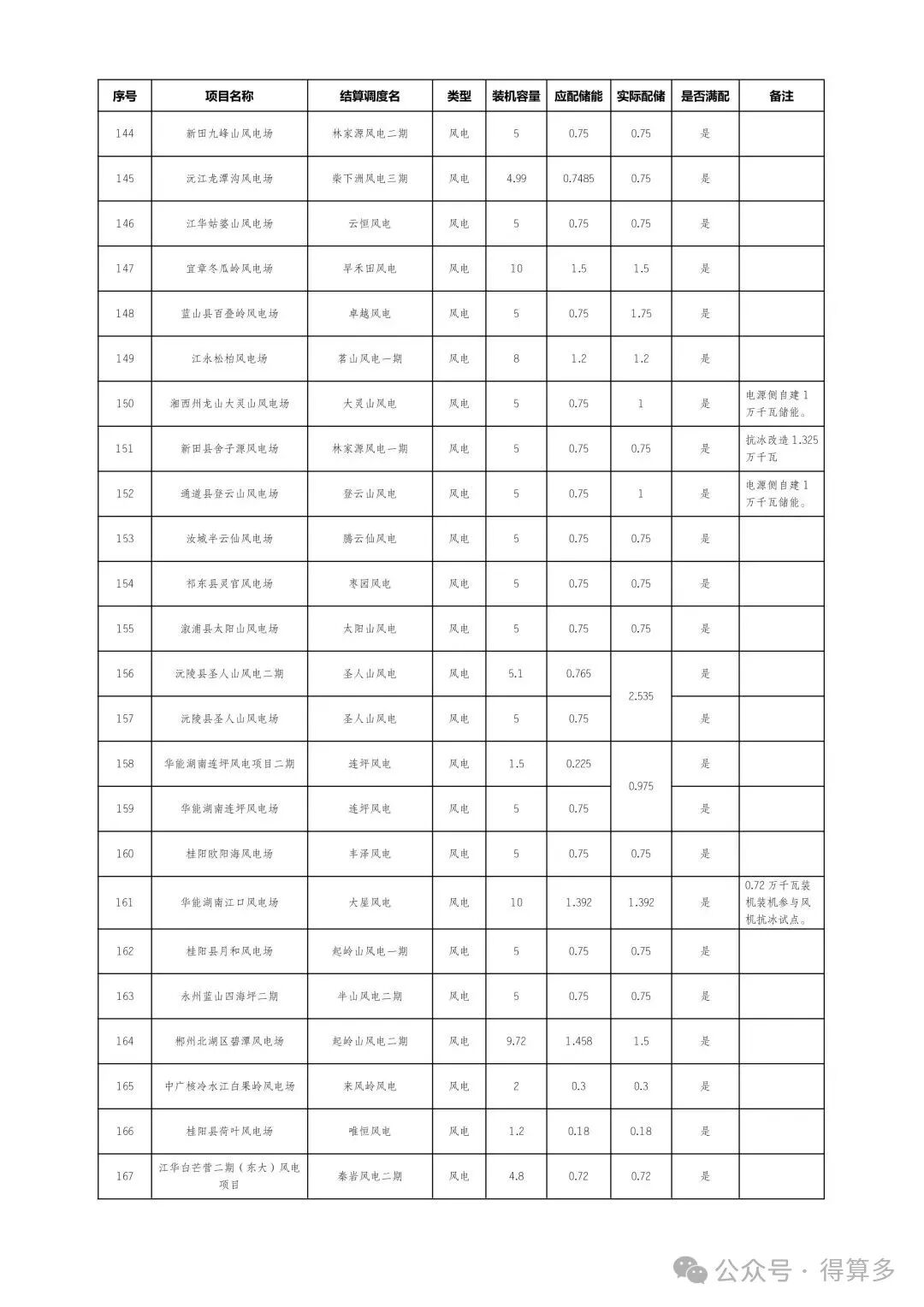

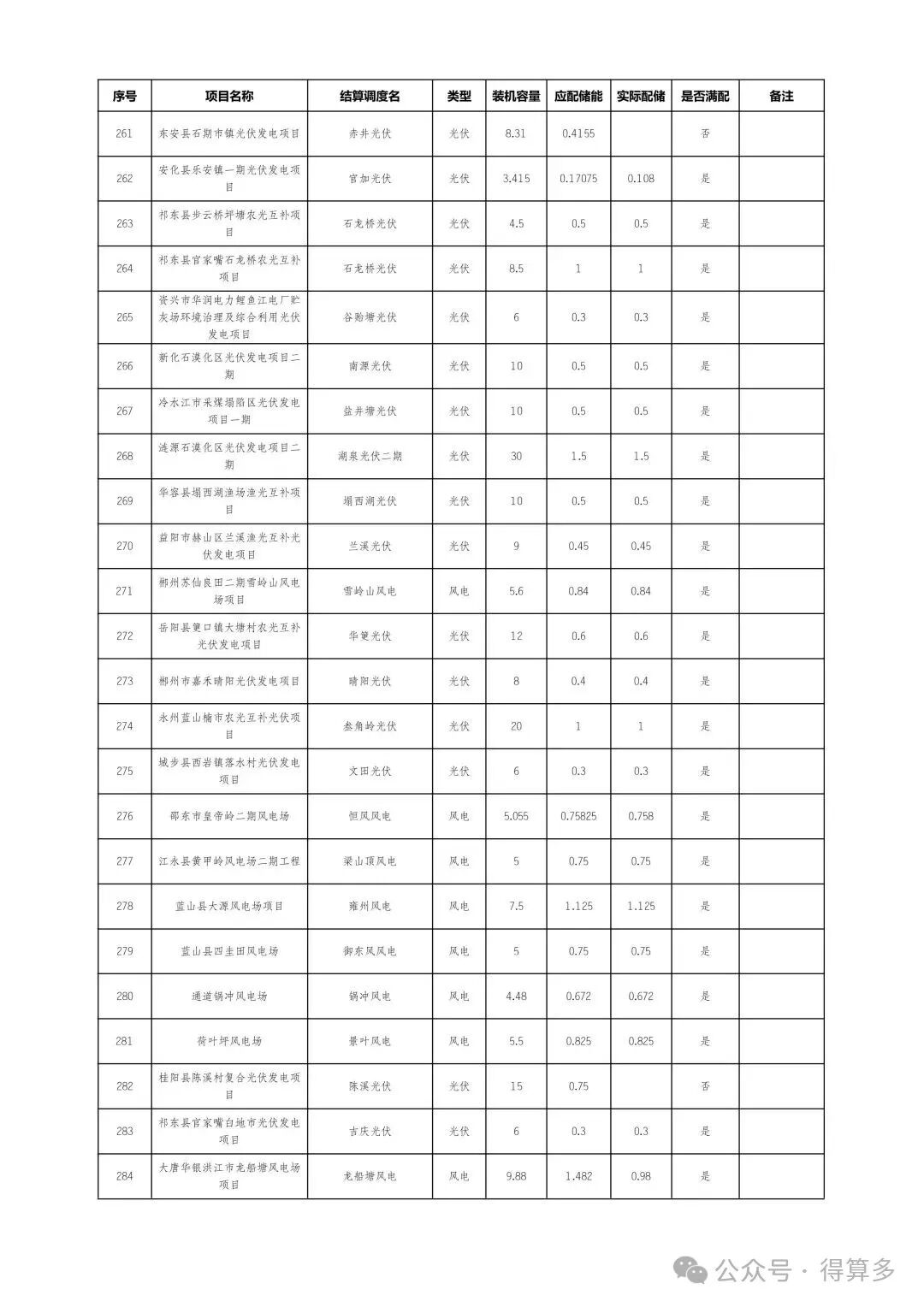

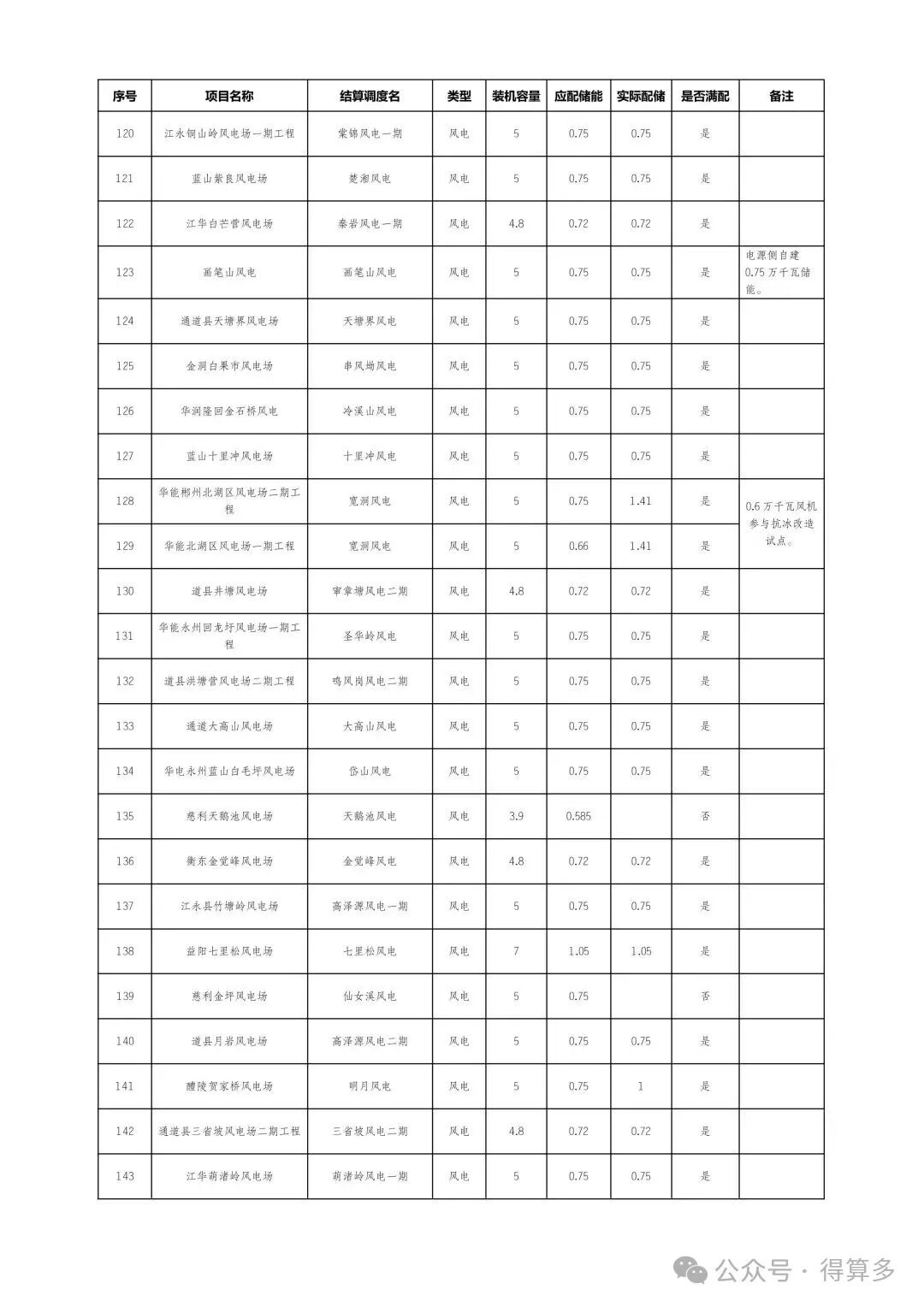

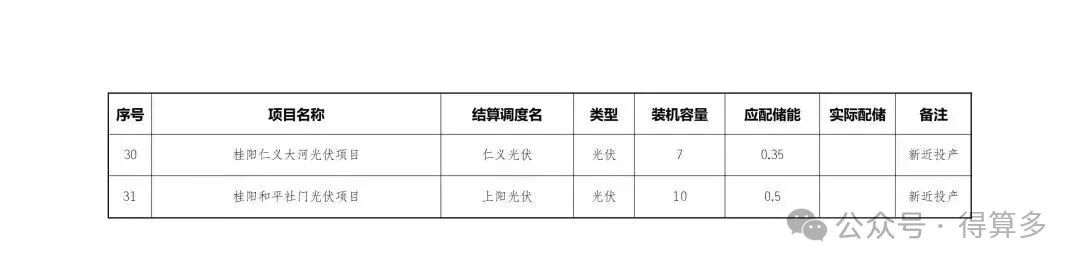

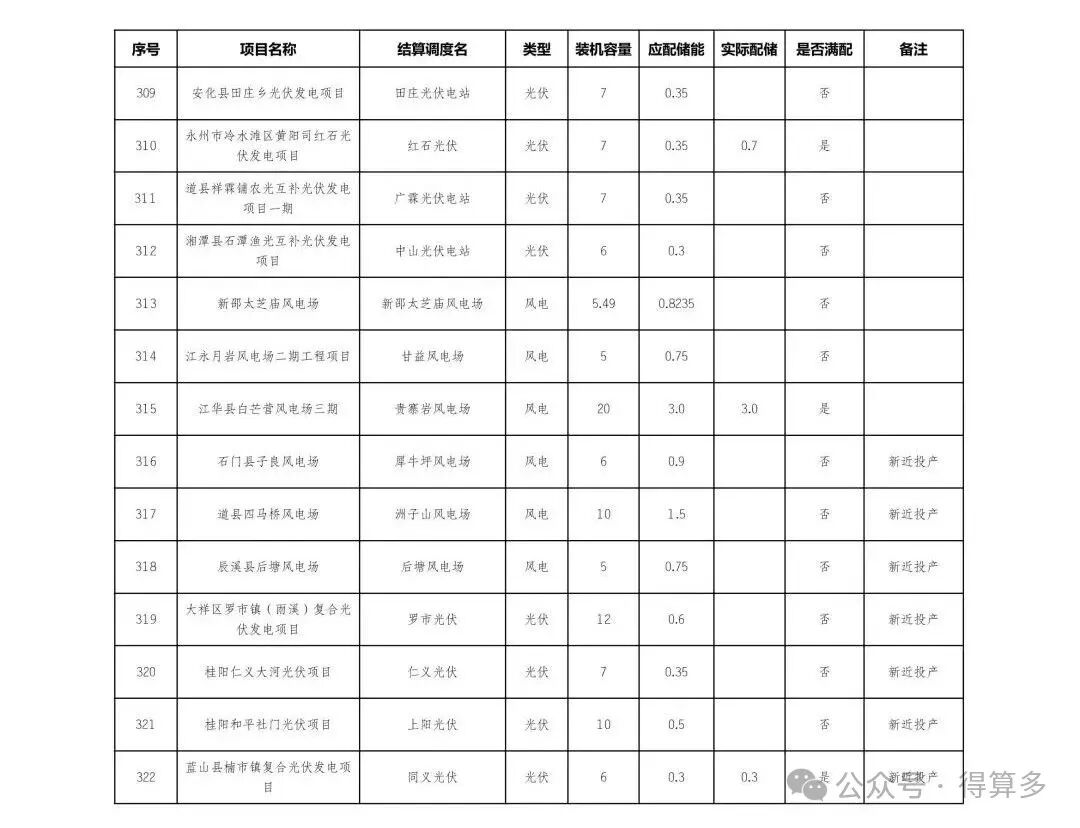

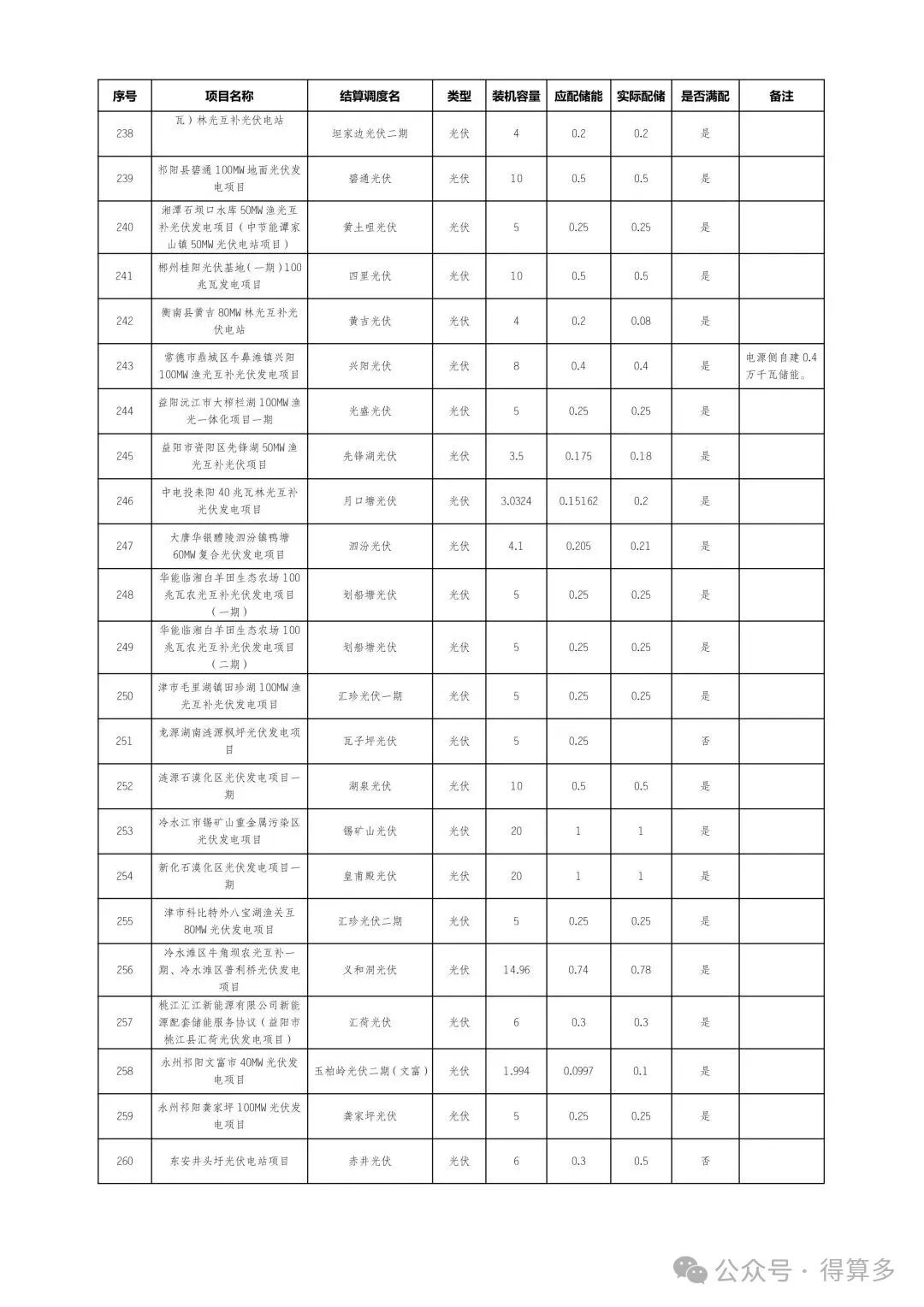

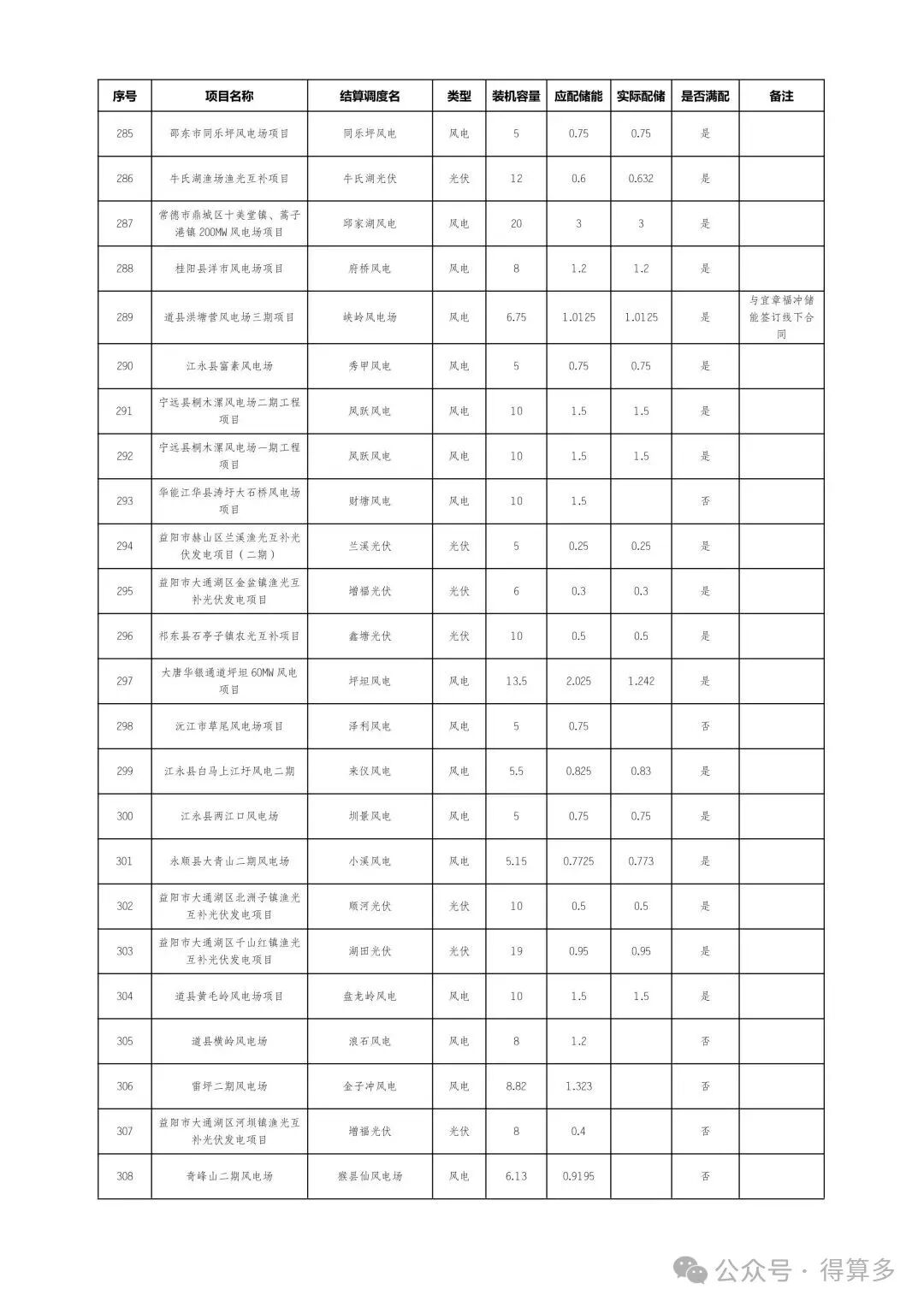

2025年6月湖南应配置储能的新能源项目清单共有322个项目,装机容量约19GW,应配储能约2.18GW。实际有291个项目实现储能满配,实际配储规模达2.08GW。2025年6月未配置储能的新能源项目清单共有31个项目,总装机容量约2GW,但仅有3个项目配置了9.8MW储能,另外28个项目项目未配置储能。



2025年6月湖南省新能源项目配置储能情况公示

按照湖南省发展和改革委员会《关于落实我省电化学独立储能电站充放电价格政策有关工作的通知》(湘发改能源﹝2024﹞231号)文件要求,我公司(国网湖南省电力有限公司)组织梳理了2025年6月全省应配置储能的新能源项目清单及应配置容量、未落实配储要求的新能源项目清单及未配置容量、2025年6月独立储能需清算的充放电价差资金总量,现予以公示。
任何单位或者个人对公示内容持有异议的,公示期内向公司书面提出(单位材料须盖公司章及附联系方式,个人材料须提供身份证及附联系方式),逾期不予受理,且视同无异议。对经核实确实存在疑义的项目,公司将进行复审并报湖南省能源局确定。
公示日期:2025年7月22日
