《广东省历年重点项目计划》重点项目:
1)项目性质
省管海域,近海浅水区。
2)项目位置

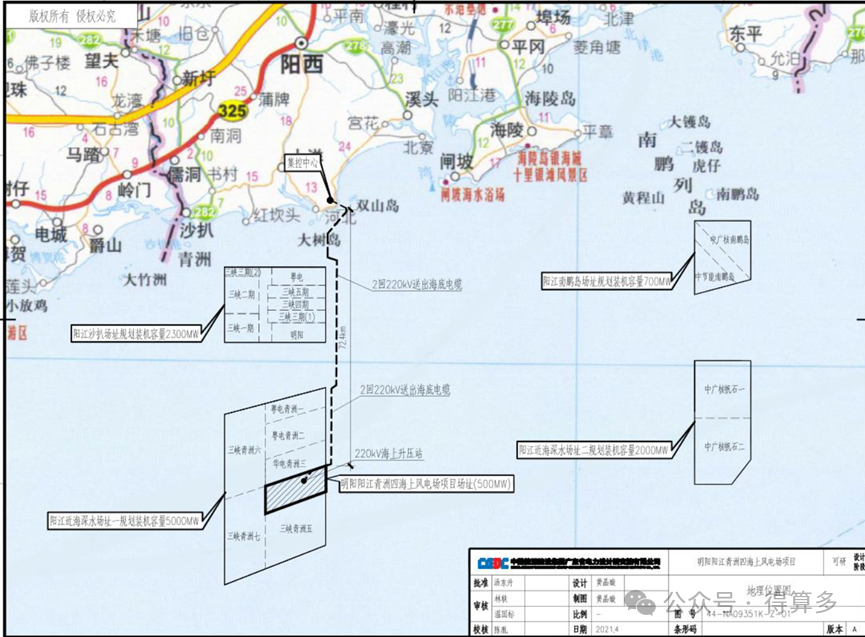

项目场址位于阳江市阳西县沙扒镇附近海域
3)装机容量
40万千瓦
4)水深
22-23m
5)离岸距离
场址中心离岸距离16km
6)场址面积

场址面积36.6平方公里。
根据最新宗海图测绘结果,本项目用海总面积为299.1449公顷,其中62 台风电机组占用海域为77.4358公顷,35kV 海底电缆总面积221.7091公顷。
7)用海期限
本项目风机基础结构防腐蚀设计按27 年考虑,风机的设计服务年限为25 年,本项目用海部分申请的用海期限为27 年。

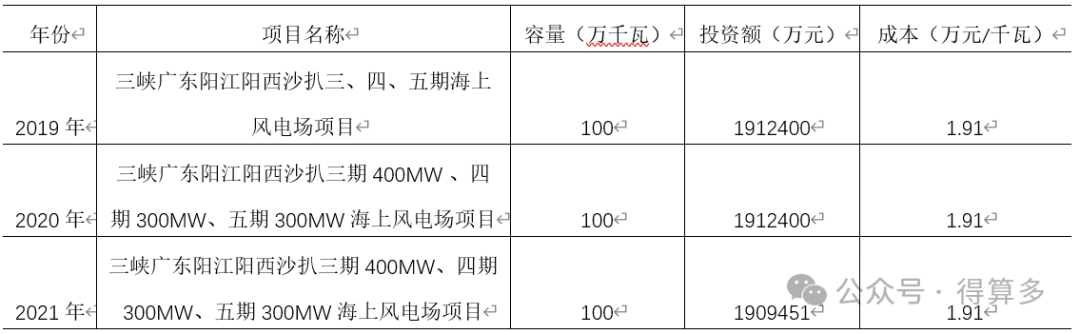

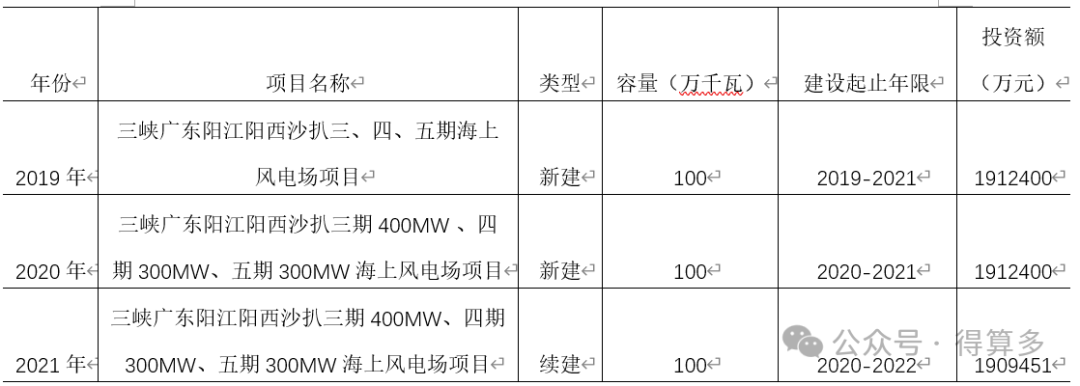

8)投资额度/单位投资成本
9)项目进度
2018年11月14日,阳江市发展改革局核准批复三峡广东阳江阳西沙扒三期400MW海上风电场项目。
2019年8月,三峡广东阳江阳西沙扒三期400MW海上风电场项目海洋环境影响评价第一次公示。
2019年10月,三峡广东阳江阳西沙扒三期400MW海上风电场项目海洋环境影响评价第二次公示。
2019年11月,三峡广东阳江阳西沙扒三期400MW海上风电场项目海洋环境影响评价报批前公示。
2020年2月,三峡沙扒二至五期共140万千瓦海上风电项目同时动工建设。
2020年4月,关于三峡广东阳江阳西沙扒三期400MW海上风电场项目核准变更前的公示。
2021年12月20日,三峡新能源阳西沙扒三期40万千瓦、五期30万千瓦海上风电项目全容量并网。
2023年12月,广东省自然资源厅关于三峡广东阳江阳西沙扒三期400MW海上风电场项目用海变更前公示。
10)项目周期
1.8年
11)单机容量
拟布置单机容量为6.45MW的风电机组62 台。
12)桩基类型
本项目风机基础结构推荐采用非嵌岩单桩基础、嵌岩高桩砼承台方案、单柱-复合筒基础三种基础结构结合的形式,其中非嵌岩单桩35台,单柱复合筒16 台,高桩嵌岩承台11 台。
13)投资主体
三峡新能源阳江发电有限公司成立于2016年6月,三峡珠江发电有限公司100%持股。
