广东省阳江市中节能南鹏岛海上风电项目
中广核阳江南鹏岛40万千瓦海上风电项目是阳江区域首个核准、首个开工建设、首个全容量投产的海上风电项目。
《广东省历年重点项目计划》重点项目:
年份 | 项目名称 | 类型 | 容量(万千瓦) | 建设起止年限 | 投资额(万元) |

2018年 | 中广核南鹏岛海上风电项目 | 续建 | 40 | 2017-2020 | 800000 |
2019年 | 中广核阳江南鹏岛海上风电项目 | 续建 | 40 | 2018-2020 | 800000 |
2020年 | 中广核阳江南鹏岛海上风电项目 | 续建 | 40 | 2017-2021 | 800000 |
2021年 | 中广核阳江南鹏岛海上风电项目 | 投产 | 40 | 2017-2021 | 700000 |
1)项目性质
省管海域,近海浅水区。
2)项目位置

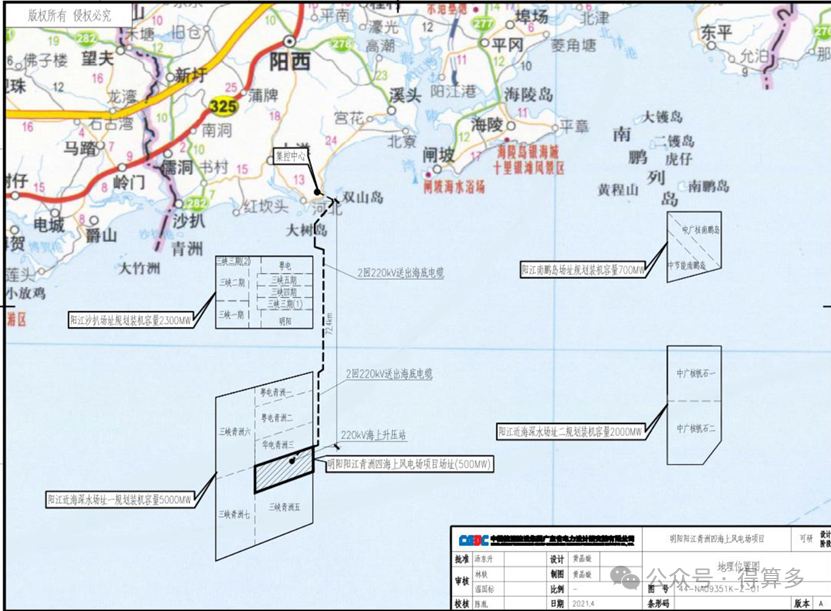

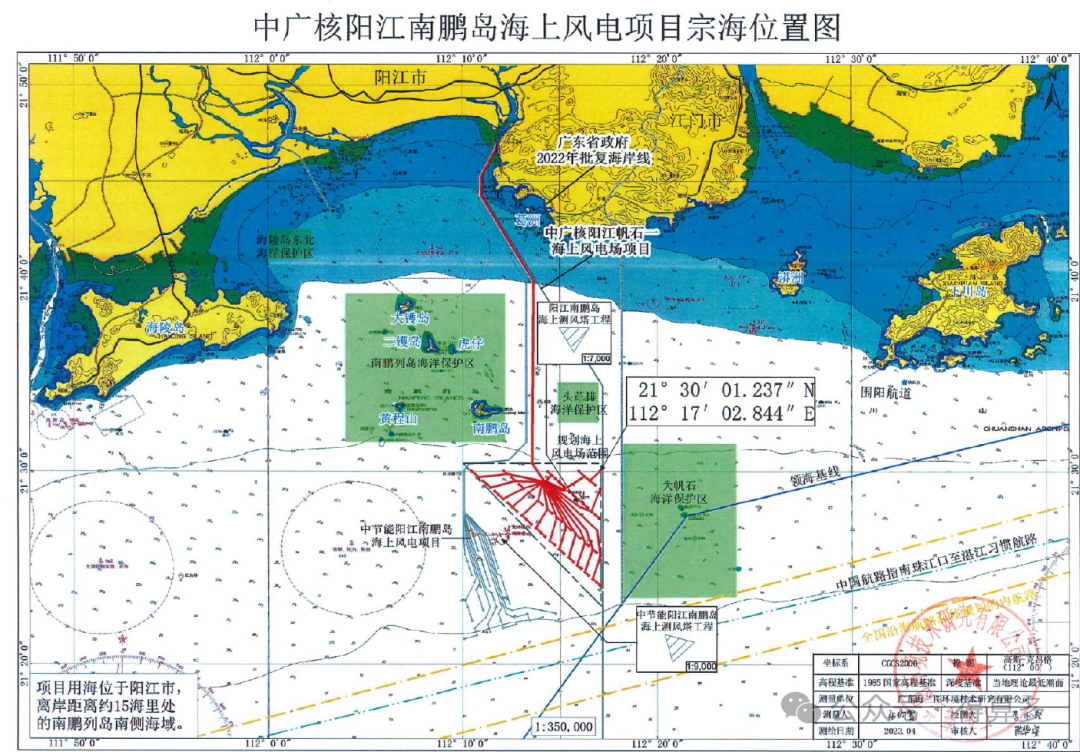

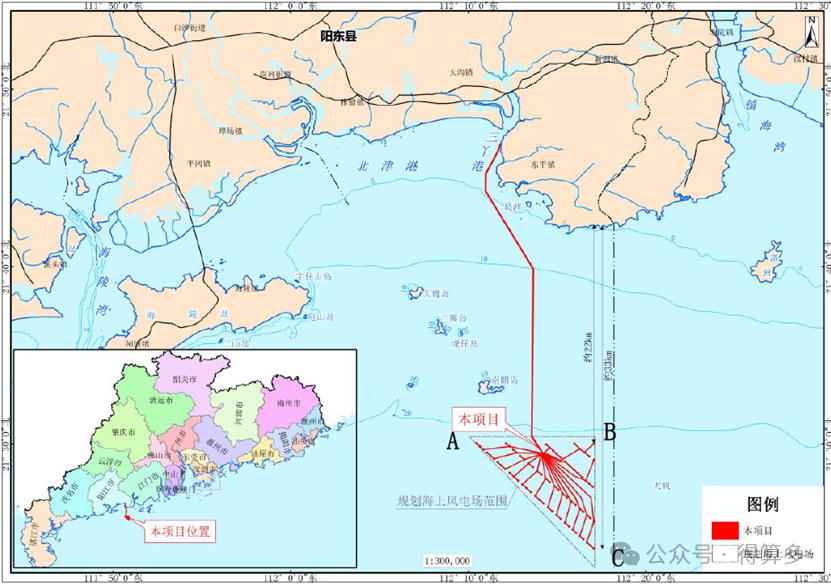

项目场址位于阳江市阳东区东平镇南侧、海陵岛东南侧海域,位于规划中的阳江南鹏岛风电场内。
3)装机容量
40万千瓦
4)水深
22-31m
5)离岸距离
场址中心距离阳江陆地约为28公里。
6)场址面积

中广核南鹏岛海上风电项目场址面积83平方公里。
此阶段项目申请总用海面积为631.0294公顷,其中风机基座申请用海面积140.7900公顷,35kV集电线路申请用海面积为257.7294公顷,220kV海底电缆申请用海面积230.5933公顷,升压站申请用海面积为1.9167公顷。岸线占用为21.8m。项目申请用海期限27年。
7)投资额度/单位投资成本
8)项目进度
2017年9月11日,中广核阳江南鹏岛40万千瓦海上风电项目获省发改委核准。
2017年10月,中广核阳江南鹏岛40万千瓦海上风电项目通过可研评审。
2017年12月,中广核广东阳江南鹏岛40万千瓦海上风电项目海上桩基工程开工。
2018年10月15日,中广核阳江南鹏岛海上风电项目海上主体工程开工。
2019年11月1日,中广核阳江南鹏岛海上风电项目首台风机并网发电。
2020年3月,中广核阳江南鹏岛海上风电场项目调整变更海洋环境影响补充报告第一次信息公示。
2020年12月16日,中广核阳江南鹏岛海上风电项目全容量并网发电。
2021年2月,中广核阳江南鹏岛海上风电场项目调整变更海洋环境影响补充报告审查意见公示。
2021年7月,中广核南鹏岛海上风电项目变更调整用海前公示。
2023年2月,中广核阳江南鹏岛海上风电项目用海变更用海前公示。
2023年4月,中广核阳江南鹏岛海上风电项目海域使用补充论证报告书(公示稿)的公示。
2023年7月,中广核阳江南鹏岛海上风电场项目做出环境保护设施竣工验收决定的公示。
9)项目周期
3.1年
10)单机容量

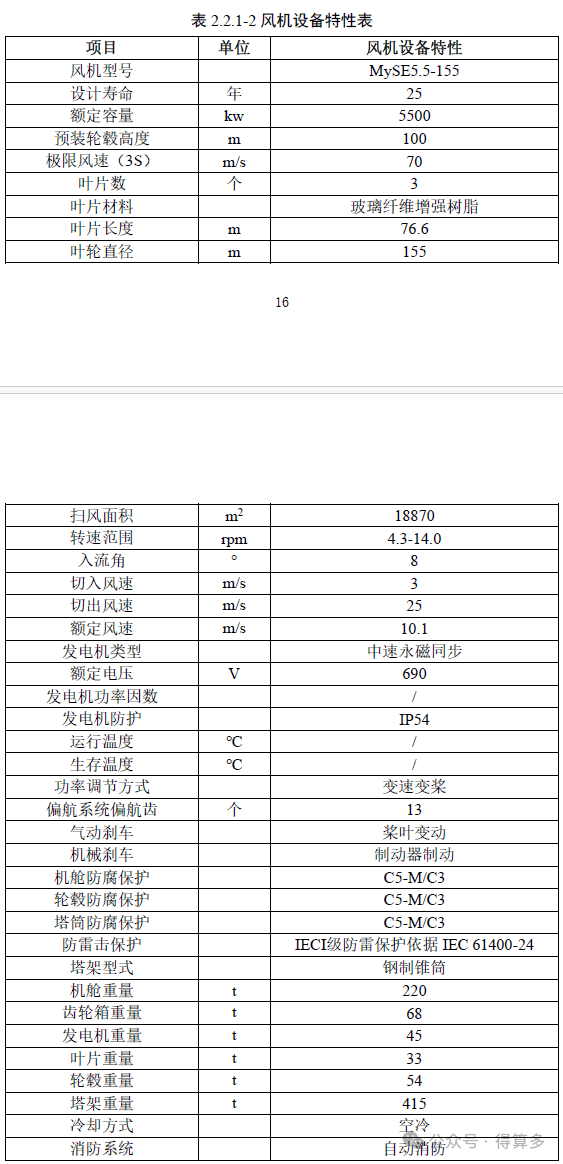

布置73台明阳MySE5.5兆瓦风电机组
11)桩基类型
原论证方案风机发电机组的基础采用四桩导管架基础,调整方案风机基础主要分为单桩方案和导管架方案,其中32台风机发电机组基础采用单桩(2台嵌岩)方案,41台采用四桩导管架基础。
12)投资主体
中广核阳江海上风力发电有限公司成立于2015年9月,中广核风电有限公司持股52%,深圳恒鹭二号新能源合伙企业(有限合伙)持股48%。
