广东省阳江市中节能南鹏岛海上风电项目
《广东省历年重点项目计划》重点项目:
1)项目性质
省管海域,近海浅水区。
2)项目位置

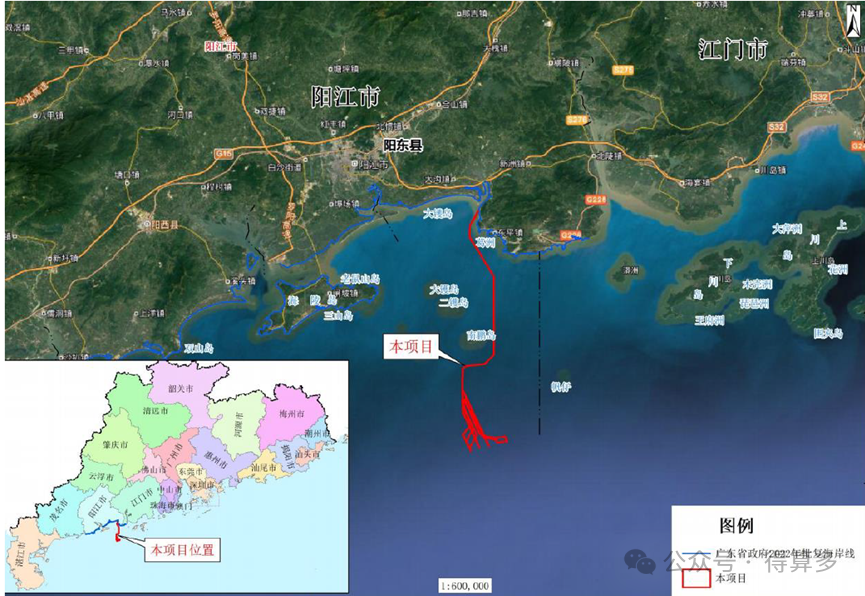

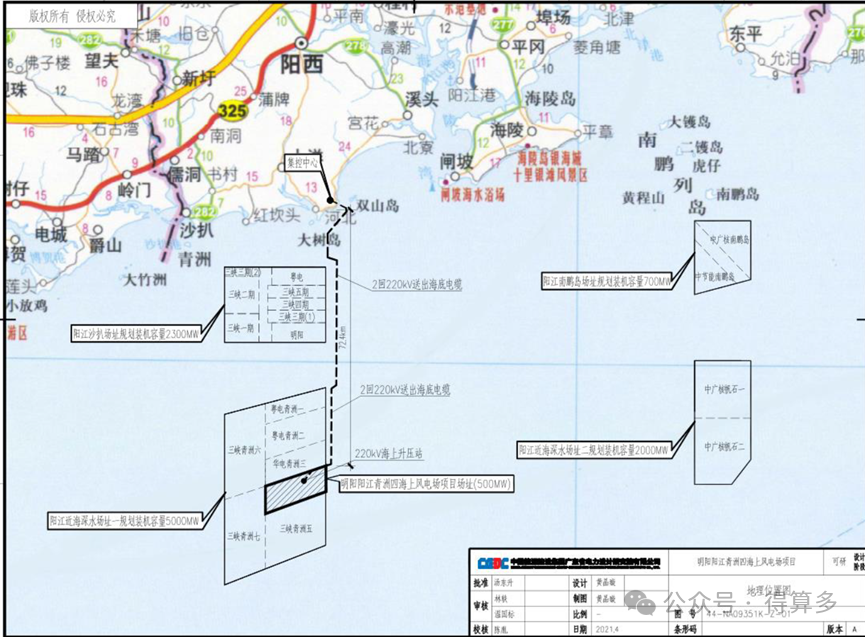

项目场址位于阳江市阳东区东平镇南侧、海陵岛东南侧海域,位于规划中的阳江南鹏岛风电场内。
3)装机容量
30万千瓦
4)水深
21-30m
5)离岸距离
距离南鹏岛最近距离约 9公里 ,路由距离东侧的下川岛最近距离约29公里,莽洲 20公里 ,距离西侧的海陵岛约 20公里。
6)场址面积
中节能南鹏岛海上风电项目场址面积112平方公里。
项目实际用海面积为559.2052hm 2 ,其中风机(透水构筑物)用海面积77.0110公顷,海上升压站(透水构筑物)用海面积为 2.0149公顷,2 220kV 海底输电电缆用海面积 297.9564公顷, 35kV 集成电路电缆用海面积为 182.2229公顷。
7)用海期限
项目用海期限为 27 年( 2018 年-2045 年)。

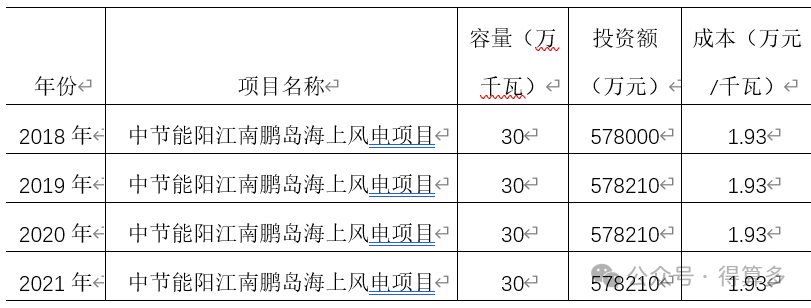

8)投资额度/单位投资成本
9)项目进度
2017年 10 月 24 日, 广东省海洋与渔业厅出具了《关于中节能阳江南鹏岛海上风电场项目用海预审意见的函》。
2017年10月31日,阳江市发展改革局核准批复三峡新能源阳西沙扒海上风电场项目、中节能阳江南鹏岛海上风电项目。
2018 年 3 月,中节能阳江南鹏岛海上风电场项目取得广东省人民政府批复。
2019年,中节能阳江南鹏岛30万千瓦海上风电项目正式开工建设。
2021年11月28日,中节能阳江南鹏岛300兆瓦海上风电项目全部风机实现并网发电。
2023年5月,中节能阳江南鹏岛海上风电项目海域使用论证报告书(公示稿)公示。
2024年4月,中节能阳江南鹏岛海上风电项目用海变更前公示
10)项目周期
4年
11)单机容量
55台5.5兆瓦的风力发电机组。
12)桩基类型
55 台风机发电机组的基础均采用正方形四桩导管架结构形式,四桩桩中心距 22m 。具体施工分为两次,第一次施工,包含 20 个机位海上风机基础,第二 次施工包含 35 个机位海上风机基础。具体包括 220 根钢管桩沉桩施工、 55 个导管架安装及灌浆施工,以及配套的监测设备及附属件安装等等。
13)投资主体
中节能(阳江)风力发电有限公司成立于2017年11月,中节能风力发电股份有限公司100%持股。
