广东省80多处海上风电项目:阳江市三峡沙扒(一期)海上风电项目投资分析
来源: | 购买报告:136-997-996-97微信 | 发布时间: 2024-07-01 | 261 3612次浏览 | 分享到:



链接:《广东省风电市场投资建设与发展前景预测深度调研分析报告(2024版)》


链接:《广东省海上风电市场投资建设与发展前景预测深度调研分析报告(2024版)》



链接:《广东省分散式风电市场投资建设与发展前景预测深度调研分析报告(2024版)》



链接:《广东省各地级市海上风电市场分析报告(2024版)》


购买报告,联系在线客服或136-997-996-97(微信)

更多相关内容,关注微信公众号


三峡沙扒(一期)海上风电项目


《广东省历年重点项目计划》重点项目:

1)项目性质

省管海域,近海浅水区。

2)项目位置

位于阳江市阳西县沙扒镇附近海域。



3)装机容量

30万千万

4)水深

27-32m

5)离岸距离

场址中心离岸距离约28公里。

6)场址面积

项目场址50平方公里。

总用海面积 482.8204公顷,其中,透水构筑物用海 64.0698公顷,海底电缆管道用海 418.7506公顷。

7)用海期限

27年( 2018年 -2045年)。

8)投资额度/单位投资成本


9)项目进度

2017年7月,市发展改革局关于向社会公众公开征求三峡阳江沙扒30万千瓦海上风电项目社会稳定风险评估信息意见的公告。

2017年9月,三峡新能源阳西沙扒300MW海上风电场项目海洋环境影响评价第一次信息公示。

2017年 10月 24日,项目取得《关于三峡新能源阳西沙扒 300MW海上风电项目用海预审意见的函》。

2017年10月31日,阳江市发展改革局核准批复三峡新能源阳西沙扒海上风电场项目、中节能阳江南鹏岛海上风电项目。

2017年11月19 日,三峡新能源阳西沙扒30万千瓦海上风电项目开始试桩工程。

2018年12月3日,三峡新能源阳西沙扒30万千瓦海上风电项目海上主体工程全面开始施工。

2019年11月19日,三峡新能源阳西沙扒30万千瓦海上风电项目首批风机正式并网发电。

2021年6月8日,三峡新能源阳江沙扒一期30万千瓦海上风电项目全容量并网。

2023年9月,三峡新能源阳西沙扒300MW海上风电场项目海域使用补充论证报告书公示。

2023年12月,三峡新能源阳西沙扒300MW海上风电场项目用海变更前公示。

10)项目周期

2.5年

11)单机容量

共安装风机55台单机容量为5.5MW的变速变桨距风电机组(其中一台限发3MW)



12)桩基类型

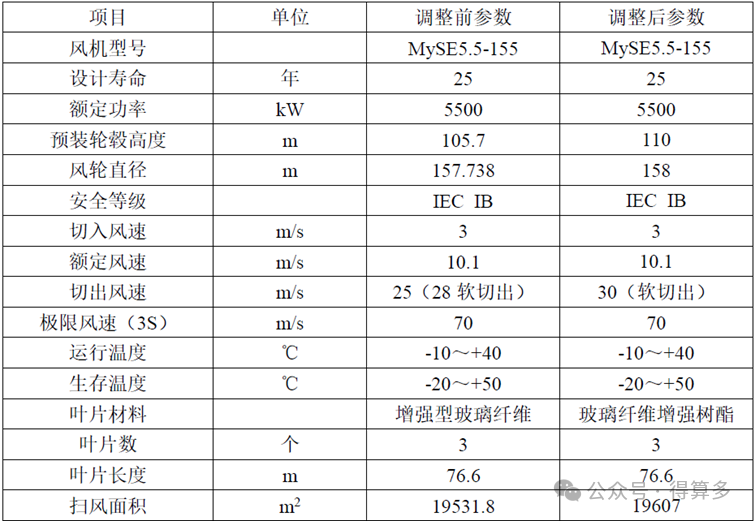

调整前风机基础采用的桩型为水上三桩基础和四桩导管架基础,三桩基础桩径 3.5m,三桩圆心直径 26m;四桩导管架基础桩径 2.2m,根开 22m。调整后风机基础采用的桩型分别为单桩基础、四桩导管架基础、单柱复合筒基础和吸力桶导管架基础。单桩基础桩径 8.4m;四桩导管架基础桩径 2.4m,根开 22m;单桩复合筒基础桩径 36m;吸力桶导管架基础桩径 13m,根开 30m。

13)投资主体

三峡新能源阳江发电有限公司成立于2016年6月,三峡珠江发电有限公司100%持股。

14)投资模式

2023年5月,三峡新能源阳西沙扒300MW海上风电场(一期)30MW/30MWh储能电站项目环境影响评价文件进行审查的公示。

三峡新能源阳西沙扒300MW海上风电场(一期)30MW/30MWh储能电站项目位于阳江市阳西县上洋镇三峡阳西沙扒海上风电场集控中心内。本项目拟建设电化学储能电站对外输出功率为30MW/30MWh,本期储能系统配套建设1座220kV升压站,升压站内新建1台容量为80MVA的主变压器;项目自新建升压站新建1回220kV电缆线路,并接入三峡阳西沙扒海上风电场集控中心综合楼220kVGIS室备用间隔,新建220kV电缆线路长约0.2km。
